侯马市自然资源局推进侯马西凤110千伏变电站中、高压等进出线路迁改工程项目

2022-11-29

    “侯马西凤110千伏变电站中、高压等进出线路迁改工程项目”位于侯马市凤城乡凤城村和西赵村,地块为东环路以东、文公路以南,迁改项目覆盖用地面积 514.62亩。项目总投资5147万元。工期为6个月,计划从2023年3月开工建设,于2023年9月底竣工。

    迁改西凤站110kV 进出线总计7条、10kV 送出12条(主线10条、支线2条)及所接带的4座变台工程。建设内容包括安凤110kV双回线路:迁改段长度折单合计1.369公里(其中双回路0.465公里)及配套通信工程;西营单回、田西双回线路: 迁改段长度折单合计1.45公里(双回路0.725公里)及配套通信工程;学府南523等10kV线路12条:迁改原系统主线电缆、南上官支线电缆、其余电缆及配套通信工程和拆除工程。

    “侯马西凤110千伏变电站中、高压等进出线路迁改工程项目”是依据侯马市城市建设发展要求,将东部片区控制性详细规划与城市功能布局、重点设施布局、重要工程布局相结合。该项目是为了统筹好全局关系、全城关系、周边城市连接发展关系,对接城市总体建设,长远发展考虑,综合考虑各方需求的结果。通过统一规划、分步实施、从而更加快速的推进东部城区真正成为一个新的城市中心,为我市进一步提升城市品质、优化人居环境、完善城市功能、满足人民群众生活需要打下良好的基础,为重点项目落地做好前期服务。

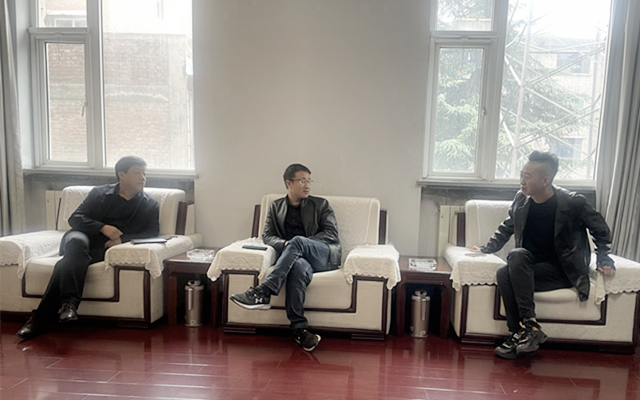

图为侯马市收储供应服务中心、侯马供电公司、临汾电力设计公司等相关部门领导共同研究制定《可研报告》及项目方案的申报工作。

图为针对该项目相关专家积极发表意见。

图为相关专家对该项目进行评审工作。
